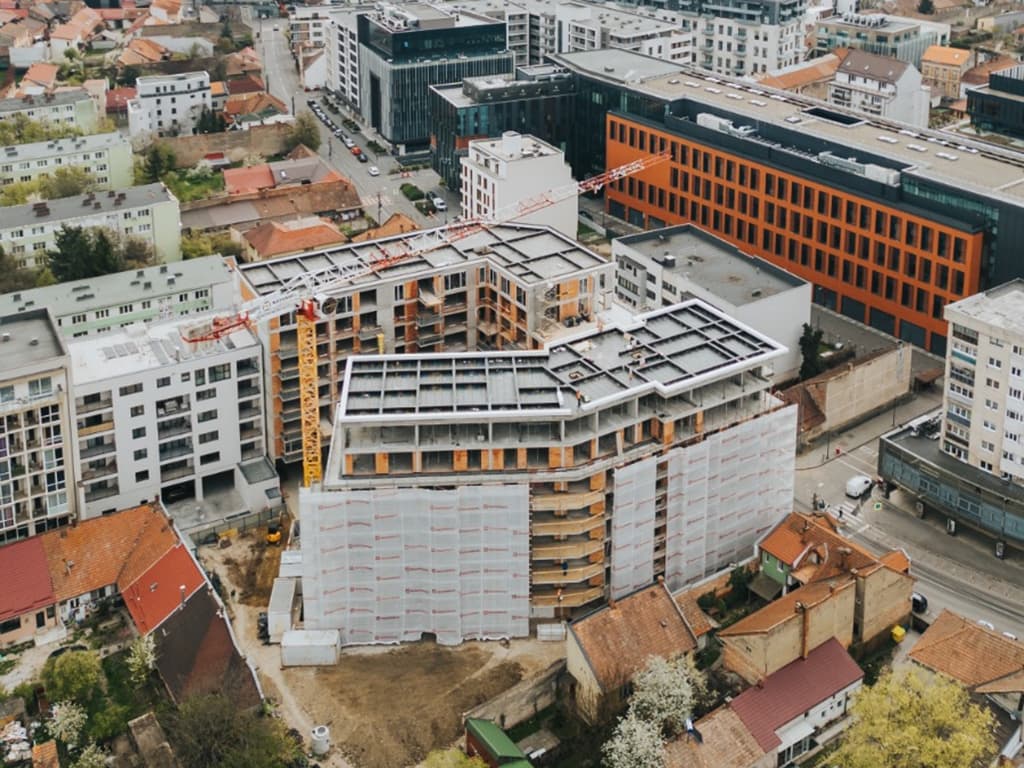

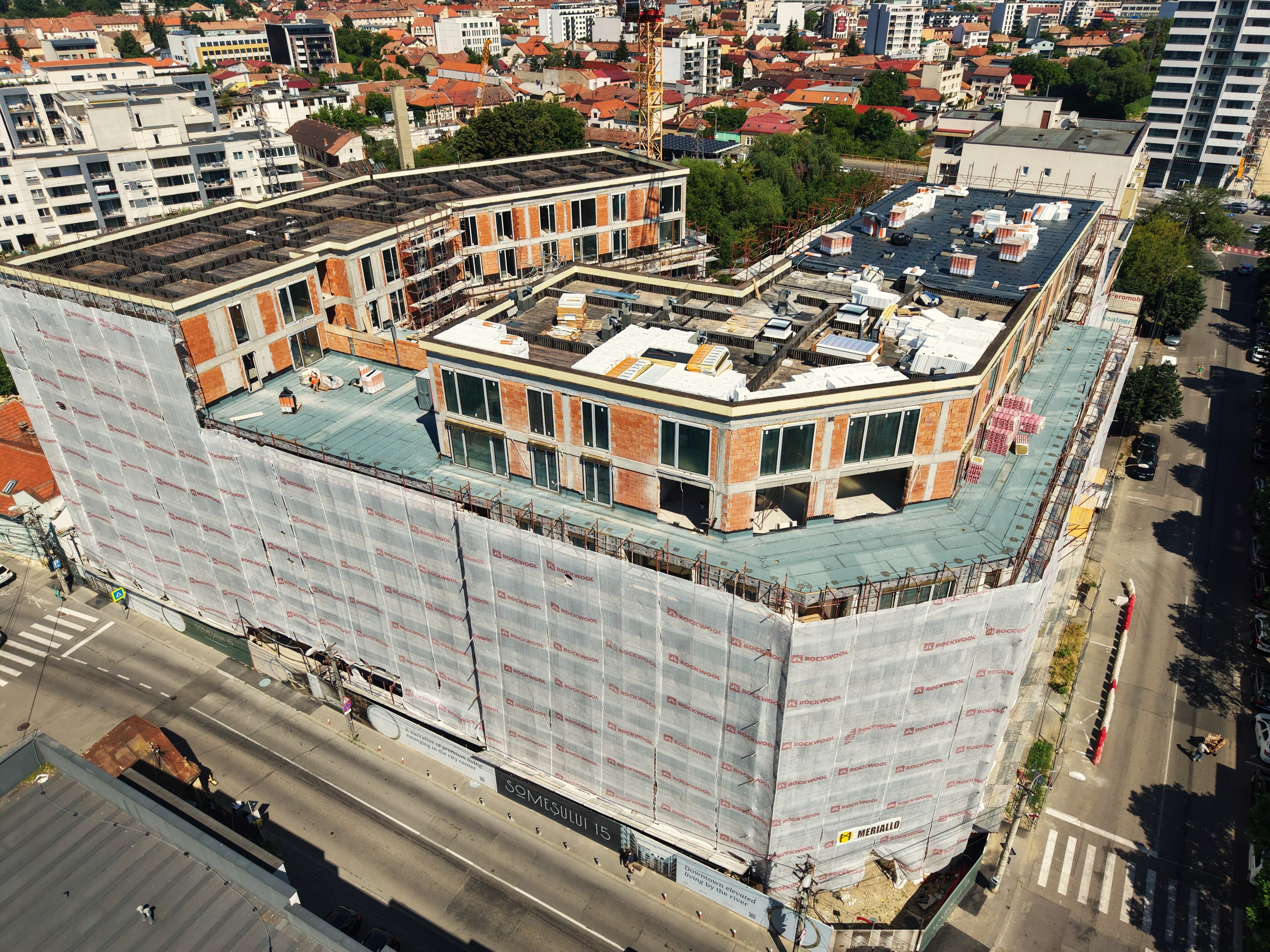

Mai
La Someșului 15, progresul din șantier transformă viziunea proiectului într-o realitate tot mai vizibilă.
Structura de beton armat este finalizată în proporție de 100%, iar zidăria este complet realizată de la etajul 1 la etajul 5, în timp ce la parter lucrările au ajuns la 90%.
La interior, finisajele avansează constant: tencuielile la etajul 6 sunt realizate în proporție de 50%, iar lucrările de glet au ajuns la 70% la etajul 1, 50% la etajul 2, 30% la etajul 3 și 15% la etajul 4. Compartimentările din gips-carton sunt realizate în proporție de 50% la etajele 1, 2 și 3, respectiv 10% la etajul 4.
Sistemul de încălzire și răcire în tavane REHAU BKT este implementat integral, în proporție de 100%, de la etajul 1 până la etajul 6. Instalațiile electrice sunt finalizate până la etajul 5 și realizate în proporție de 50% la etajul 6, iar instalațiile sanitare și ghenele tehnice sunt finalizate până la etajul 5 și executate în proporție de 50% la ultimul nivel.
La exterior, clădirea începe să își definească imaginea finală: tâmplăriile sunt montate în proporție de 90%, hidroizolațiile balcoanelor au ajuns la 95%, cele ale teraselor la 50%, iar fațada ventilată este realizată în proporție de 35%.
Someșului 15 capătă formă în centrul Clujului, reunind arhitectura contemporană, eficiența energetică și o poziționare rară, în proximitatea râului Someș.

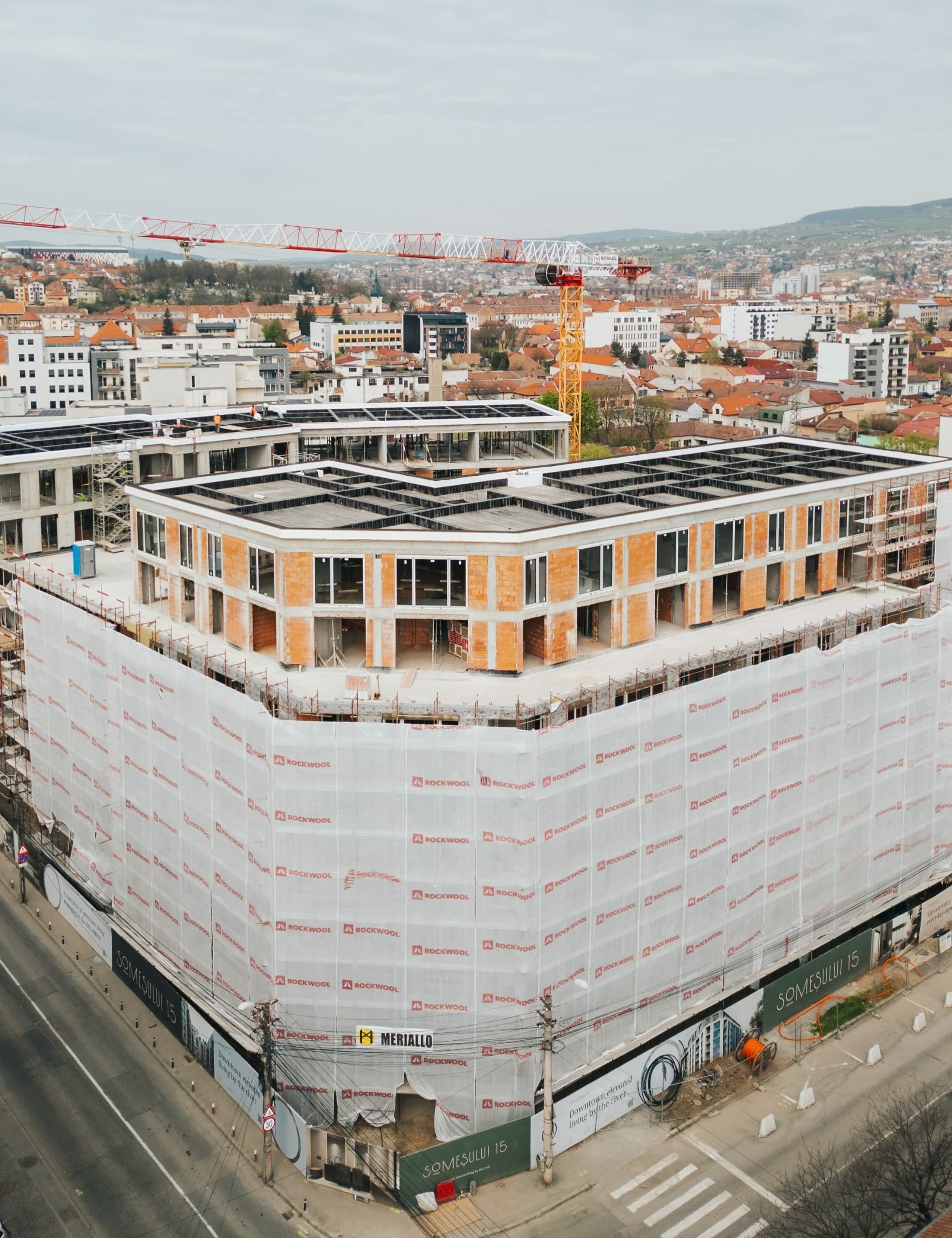

Mai
La Someșului 15, progresul din șantier transformă viziunea proiectului într-o realitate tot mai vizibilă.
Structura de beton armat este finalizată în proporție de 100%, iar zidăria este complet realizată de la etajul 1 la etajul 5, în timp ce la parter lucrările au ajuns la 90%.
La interior, finisajele avansează constant: tencuielile la etajul 6 sunt realizate în proporție de 50%, iar lucrările de glet au ajuns la 70% la etajul 1, 50% la etajul 2, 30% la etajul 3 și 15% la etajul 4. Compartimentările din gips-carton sunt realizate în proporție de 50% la etajele 1, 2 și 3, respectiv 10% la etajul 4.
Sistemul de încălzire și răcire în tavane REHAU BKT este implementat integral, în proporție de 100%, de la etajul 1 până la etajul 6. Instalațiile electrice sunt finalizate până la etajul 5 și realizate în proporție de 50% la etajul 6, iar instalațiile sanitare și ghenele tehnice sunt finalizate până la etajul 5 și executate în proporție de 50% la ultimul nivel.
La exterior, clădirea începe să își definească imaginea finală: tâmplăriile sunt montate în proporție de 90%, hidroizolațiile balcoanelor au ajuns la 95%, cele ale teraselor la 50%, iar fațada ventilată este realizată în proporție de 35%.
Someșului 15 capătă formă în centrul Clujului, reunind arhitectura contemporană, eficiența energetică și o poziționare rară, în proximitatea râului Someș.

Aprilie
Someșului 15 avansează constant, iar progresul din șantier devine tot mai vizibil de la o etapă la alta.
Structura de beton armat este finalizată integral, conturând forma completă a clădirii. Zidăria este realizată până la etajul 5 și la etajul retras, iar la etajul 6 lucrările continuă.
La interior, etajele inferioare au intrat în faze avansate de finisare: tencuielile sunt finalizate până la etajul 4 și aproape de final la etajul 5, iar gletuire și compartimentările din gips-carton au început deja, conturând spațiile viitoarelor apartamente.
Sistemele electrice sunt finalizate până la etajul 5 și continuă la nivelurile superioare, iar instalațiile sanitare sunt realizate până la etajul 5. În paralel, sistemul de încălzire și răcire în tavane este deja implementat integral la etajele superioare.
La exterior, clădirea începe să capete identitate: se montează tâmplăriile , hidroizolațiile pentru balcoane și terase sunt în curs, iar fațada ventilată prinde treptat contur.
Someșului 15 evoluează etapă cu etapă, într-un ritm coerent, apropiind proiectul de forma finală.

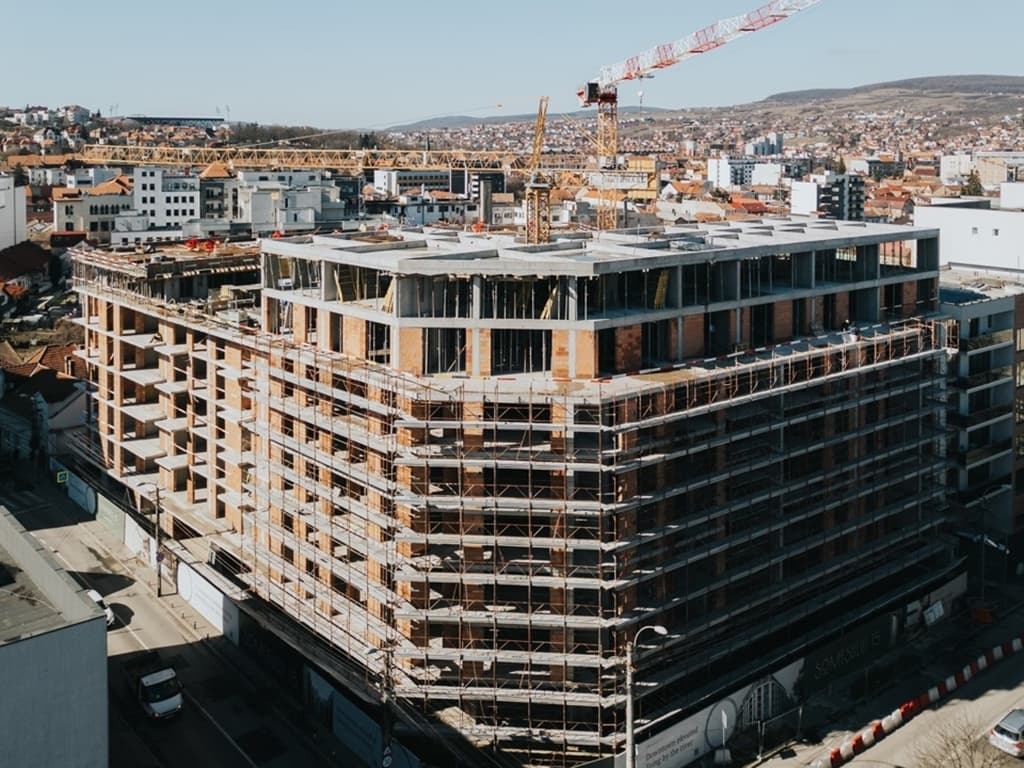

Aprilie
Someșului 15 avansează constant, iar progresul din șantier devine tot mai vizibil de la o etapă la alta.
Structura de beton armat este finalizată integral, conturând forma completă a clădirii. Zidăria este realizată până la etajul 5 și la etajul retras, iar la etajul 6 lucrările continuă.
La interior, etajele inferioare au intrat în faze avansate de finisare: tencuielile sunt finalizate până la etajul 4 și aproape de final la etajul 5, iar gletuire și compartimentările din gips-carton au început deja, conturând spațiile viitoarelor apartamente.
Sistemele electrice sunt finalizate până la etajul 5 și continuă la nivelurile superioare, iar instalațiile sanitare sunt realizate până la etajul 5. În paralel, sistemul de încălzire și răcire în tavane este deja implementat integral la etajele superioare.
La exterior, clădirea începe să capete identitate: se montează tâmplăriile , hidroizolațiile pentru balcoane și terase sunt în curs, iar fațada ventilată prinde treptat contur.
Someșului 15 evoluează etapă cu etapă, într-un ritm coerent, apropiind proiectul de forma finală.

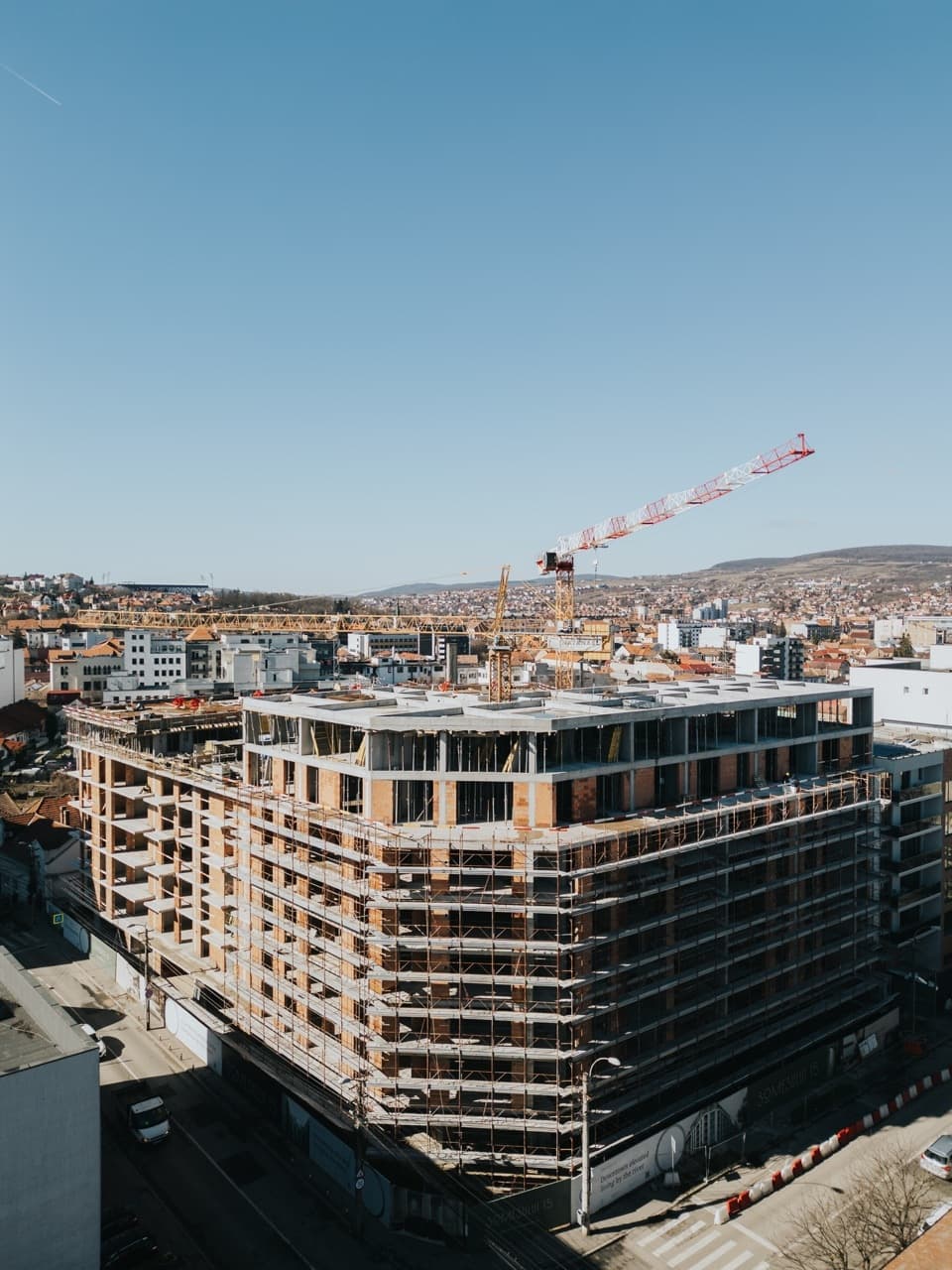

Martie
Structura este finalizată la nivel superior, iar zidăria este complet realizată până la etajul 5 și continuă la etajul 6. La interior, tencuielile sunt finalizate până la etajul 4, instalațiile electrice și sanitare sunt realizate până la etajul 5, iar gletuirea a început la primele niveluri.
Sistemul de încălzire și răcire în tavane este deja implementat la etajele superioare.
În paralel, lucrările de finisare încep să contureze imaginea finală: se montează tâmplăriile, se realizează hidroizolațiile, iar fațada ventilată prinde formă.
Proiectul evoluează constant, iar fiecare etapă aduce Someșului 15 mai aproape de forma finală.
Martie
Structura este finalizată la nivel superior, iar zidăria este complet realizată până la etajul 5 și continuă la etajul 6. La interior, tencuielile sunt finalizate până la etajul 4, instalațiile electrice și sanitare sunt realizate până la etajul 5, iar gletuirea a început la primele niveluri.
Sistemul de încălzire și răcire în tavane este deja implementat la etajele superioare.
În paralel, lucrările de finisare încep să contureze imaginea finală: se montează tâmplăriile, se realizează hidroizolațiile, iar fațada ventilată prinde formă.
Proiectul evoluează constant, iar fiecare etapă aduce Someșului 15 mai aproape de forma finală.

Februarie
- Placa peste E6S - 100%
- Elemente verticale - E6S 50%
- Placa Terasa - 50%
- Zidarie parter 90%
- Zidarie E1 - 100%
- Zidarie E2 - 100%
- Zidarie E3 - 100%
- Zidarie E4 - 100%
- Zidarie E5 - 100%
- Zidarie E6 - 30%
- Tencuieli E1 - 100%
- Tencuieli E2 - 100%
- Terncuieli E3 - 60%
- Instalatie incalzire racire BKT E6 - 100%
- Instalatie incalzire racire BKT E6S - 50%
- Instalatii electrice apartamente E1 - 100%
- Instalatii electrice apartamente E2 - 100%
- Instalatii electrice apartamente E3 - 100%
- Instalatii electrice apartamente E4 - 60%
- Instalatii sanitare + ghene instalatii E3 - 100%
- Instalatii sanitare + ghene instalatii E4 - 100%
- Instalatii sanitare + ghene instalatii E5 - 100%

Februarie
- Placa peste E6S - 100%
- Elemente verticale - E6S 50%
- Placa Terasa - 50%
- Zidarie parter 90%
- Zidarie E1 - 100%
- Zidarie E2 - 100%
- Zidarie E3 - 100%
- Zidarie E4 - 100%
- Zidarie E5 - 100%
- Zidarie E6 - 30%
- Tencuieli E1 - 100%
- Tencuieli E2 - 100%
- Terncuieli E3 - 60%
- Instalatie incalzire racire BKT E6 - 100%
- Instalatie incalzire racire BKT E6S - 50%
- Instalatii electrice apartamente E1 - 100%
- Instalatii electrice apartamente E2 - 100%
- Instalatii electrice apartamente E3 - 100%
- Instalatii electrice apartamente E4 - 60%
- Instalatii sanitare + ghene instalatii E3 - 100%
- Instalatii sanitare + ghene instalatii E4 - 100%
- Instalatii sanitare + ghene instalatii E5 - 100%

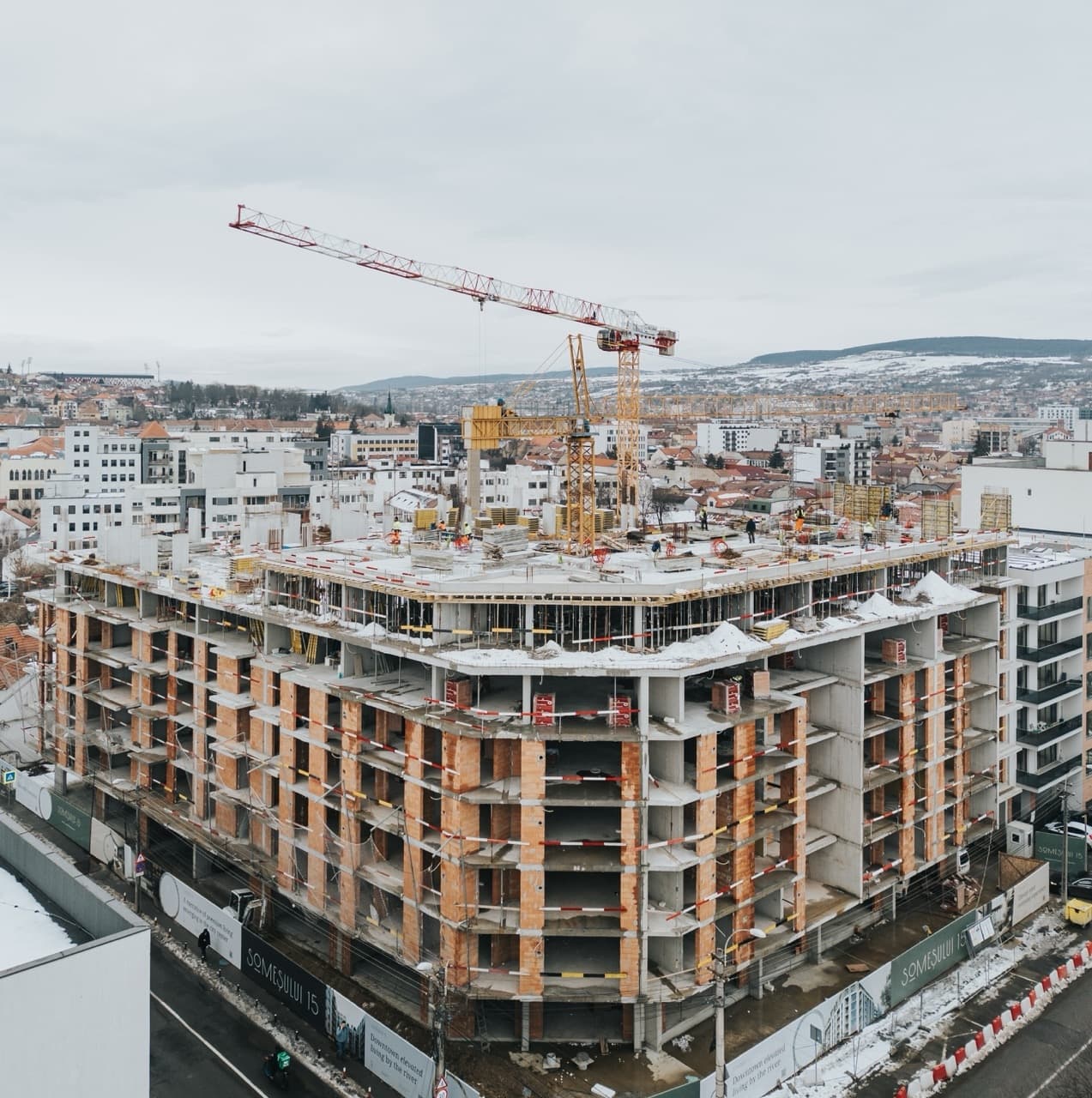

Ianuarie
- Placa peste E5 - 100%
- Elemente verticale - E6 80%
- Placa peste E6 - 50%
- Zidarie parter 90%
- Zidarie E1 - 100%
- Zidarie E2 - 100%
- Zidarie E3 - 100%
- Zidarie E4 - 80%
- Zidarie E5 - 10%
- Tencuieli E1 - 100%
- Tencuieli E2 - 60%
- Instalatie incalzire racire BKT E5 - 100%
- Instalatie incalzire racire BKT E6 - 50%
- Instalatii electrice apartamente E1 - 100%
- Instalatii electrice apartamente E2 - 100%
- Instalatii electrice apartamente E3 - 50%
- Instalatii sanitare + ghene instalatii E1 - 100%
- Instalatii sanitare + ghene instalatii E2 - 100%
- Instalatii sanitare + ghene instalatii E3 - 80%
Ianuarie
- Placa peste E5 - 100%
- Elemente verticale - E6 80%
- Placa peste E6 - 50%
- Zidarie parter 90%
- Zidarie E1 - 100%
- Zidarie E2 - 100%
- Zidarie E3 - 100%
- Zidarie E4 - 80%
- Zidarie E5 - 10%
- Tencuieli E1 - 100%
- Tencuieli E2 - 60%
- Instalatie incalzire racire BKT E5 - 100%
- Instalatie incalzire racire BKT E6 - 50%
- Instalatii electrice apartamente E1 - 100%
- Instalatii electrice apartamente E2 - 100%
- Instalatii electrice apartamente E3 - 50%
- Instalatii sanitare + ghene instalatii E1 - 100%
- Instalatii sanitare + ghene instalatii E2 - 100%
- Instalatii sanitare + ghene instalatii E3 - 80%
